337P亚洲日本中国大胆69,免费观看一级特黄欧美大片,亚洲色偷偷综合亚洲AV伊人,韩国三级在线观看久,人妻中文无码久热丝袜

新聞動態

【干貨】掌握這六大步,看懂裝配式建筑施工工藝,秒變專家!

來源:  作者:  日期:17-12-08,

裝配式施工流程
前期準備 → 混凝土工程 → 構件安裝 → 鋼筋工程 → 支撐與防護 → 模板

前期準備

 1.施工流程圖
通過將各施工流程串連,以單層為單位,完成循環施工組織流程編制。
其中紅色部分為關鍵工作,其余為非關鍵工作。
每個工作段為4小時,每天3個工作段。其中包括吊裝工程、鋼筋工程、水電預埋、模板工程等。

 2.測量放線圖
通過控制點確定橫縱雙向主控線,墻板線由主控線引出。
放線是要放出外墻板端頭線和200mm寬水平控制線。
控制線從首層往上引,達到十層后從十層往上引,以此類推。

 3.塔吊平面布置圖
根據PC部門提供相關板重及塔吊位置,進行塔吊選型。
以5m為單位畫出起吊范圍,并用紅色字體示意該型號塔吊在此范圍內的最大起重量及范圍內最大板重。
提供塔吊附墻方案,附墻安裝三個月前下發圖紙,施工方同塔吊廠家合適可行性后,聯系PC及生產部門預留孔洞。

混凝土工程

剪力墻編號
按照吊裝順序由外至內確定剪力墻編號。
根據結構及后期吊裝需求,標識出特殊澆筑高度的剪力墻。
按照外剪力墻分三次澆筑、內墻分兩次澆筑計算澆筑的所需混凝土量。

構件安裝

吊裝順序
構建吊裝時間按照外墻板20分鐘一塊,內墻、隔墻15分鐘一塊,梁、樓板12分鐘一塊。
吊裝順序按照外墻板→梁→內墻板→隔墻板→樓板的順序進行編制。
外墻板吊裝順序編制時,先安排樓梯及大陽角處開始吊裝,然后按順時針方向逐一安裝。
在設計階段和PC部門溝通吊裝順序,確定鋼筋彎錨方向,梁和內墻搭接處需根據吊裝順序適當進行調整。
隔墻在澆筑完豎向混凝土并拆模后進行吊裝。

鋼筋工程

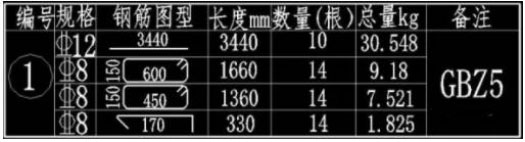

鋼筋下料表
計算鋼筋使用量。
根據各剪力墻的墻柱編號確定單個剪力墻鋼筋使用量。
按照現場情況規劃鋼筋堆放區。

支撐與防護

 1.斜支撐
斜支撐分為普通斜支撐、帶拉環斜支撐。
根據墻板長度4m以下布2根,4m以上布3根,其中每塊墻板布置數量不少于2根。
墻板斜支撐套筒預埋高度為2m,帶拉環斜支撐拉環布置投影距離為距墻板1.5m。
帶拉環斜支撐為反向且在同一水平線上的可共用同一個斜支撐拉環。
模板安裝時可適當拆除與模板安裝有沖突的斜支撐,拆模后可拆除所有斜支撐。
歇臺板、電梯井處根據項目情況確定斜支撐布置方案。

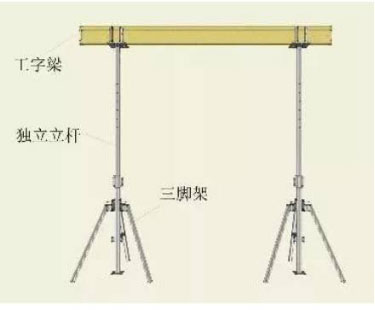

 2.梁底支撐
梁底支撐由Z字型、U字型夾具和獨立立桿組成。
梁底支撐根據4m以下2處,4m以上3處進行布置。
給出材料詳單,即每根梁所用到的材料總量。

 3.板底支撐
板底支撐根據項目要求選用。
空調板、陽臺板處采用輪扣式支撐,兼做外防護。橫桿長度采用600mm、900mm、1200mm。
輪扣式支撐設置三道橫桿,且在水平混凝土澆筑完成后可拆除該層支撐的掃地桿。

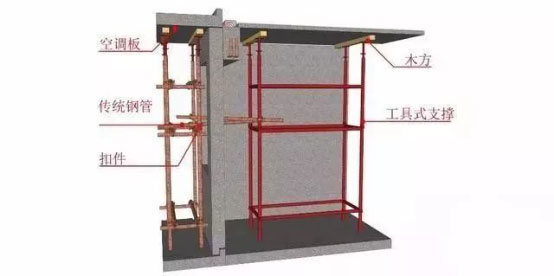

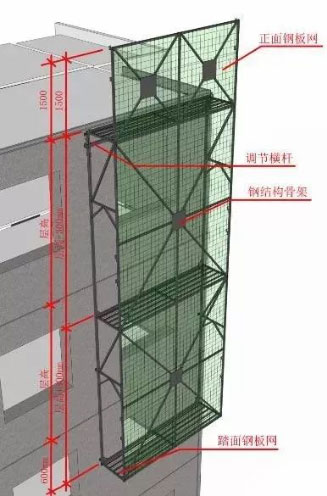

 4.外防護
根據現場實際情況編制相關方案。
